| 【10:08】作業開始 |
しばらく屋根を付けられないのでキャップ |
 |
 |
 |
 |

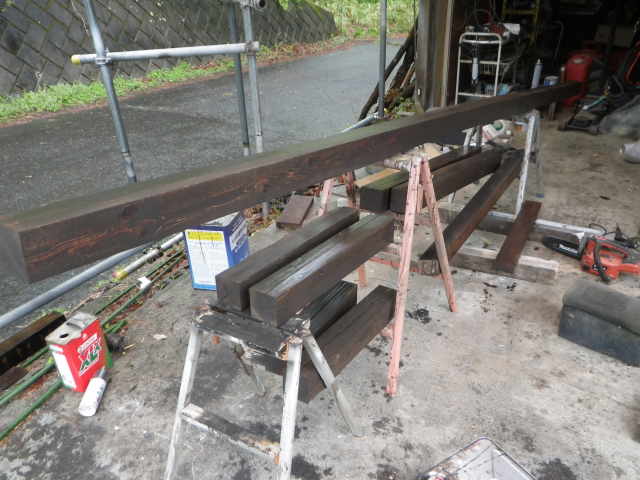

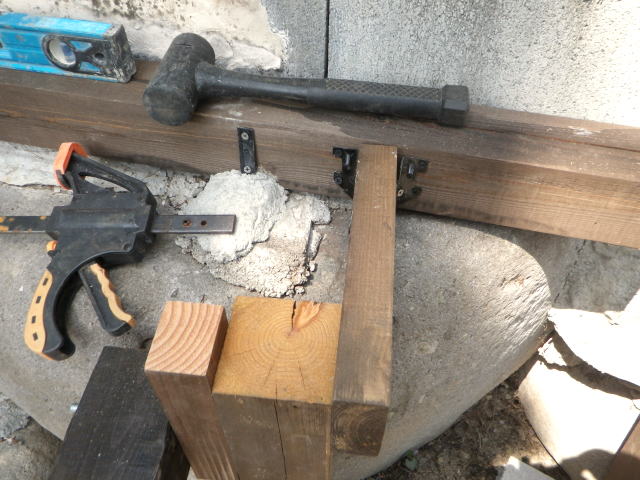

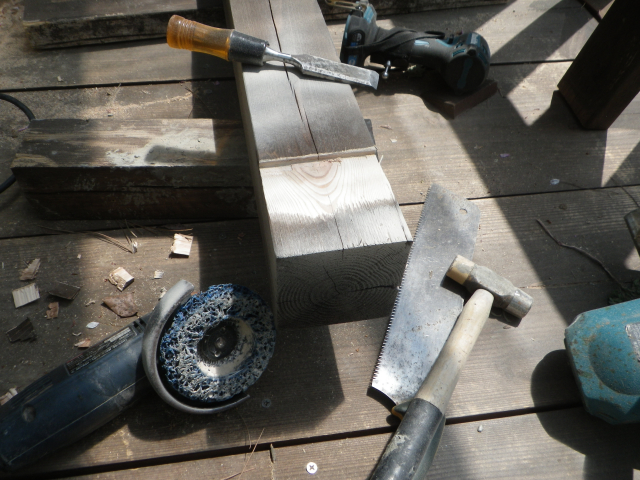

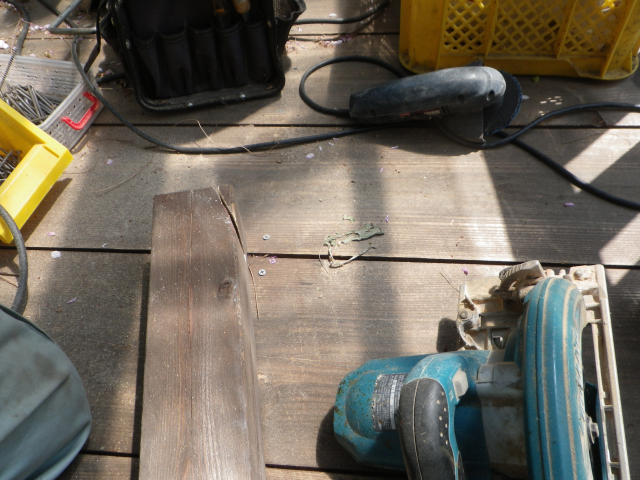

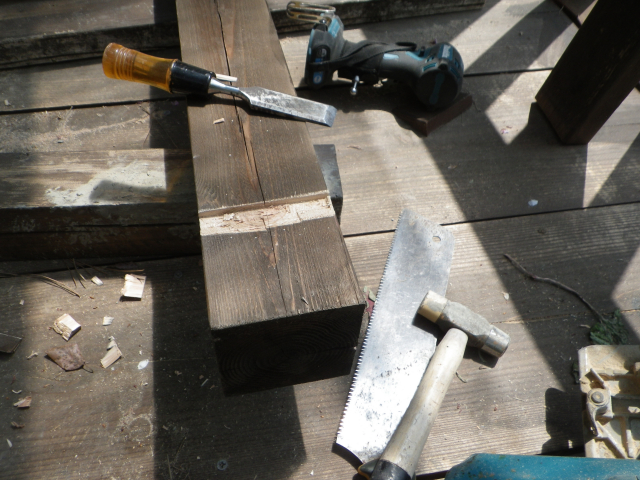

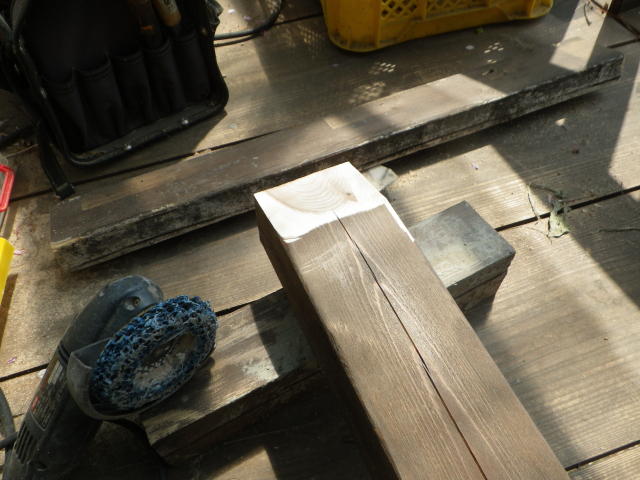

| デッキの支柱が結構位相してるので、外側の根太は両端を合わせ加工 |
| 【10:34】東端 |
【10:37】 |
【10:44】西端 |
【10:46】 |
 |
 |
 |
 |

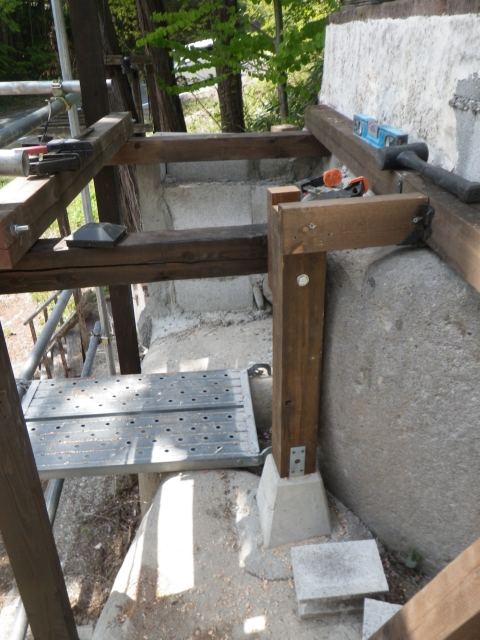

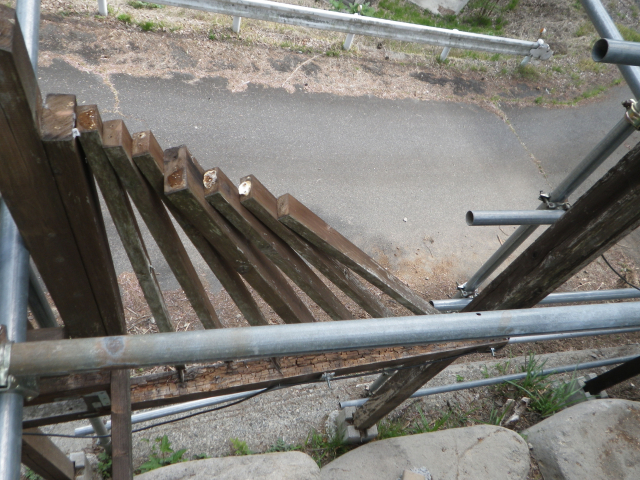

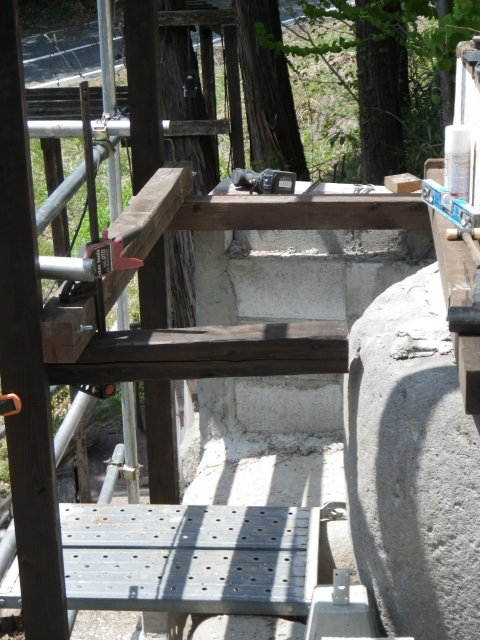

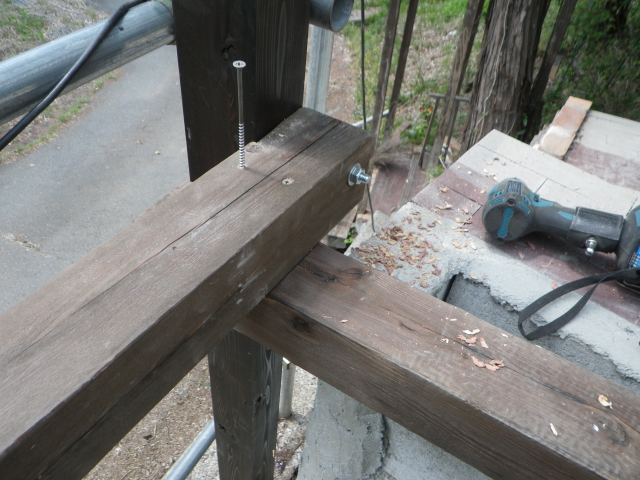

| 【11:17】外側の根太取付 |
【11:26】 |
【11:28】 |
【11:30】 |
 |
 |
 |
 |
| 【11:31】 |
【11:35】 |
 |
 |

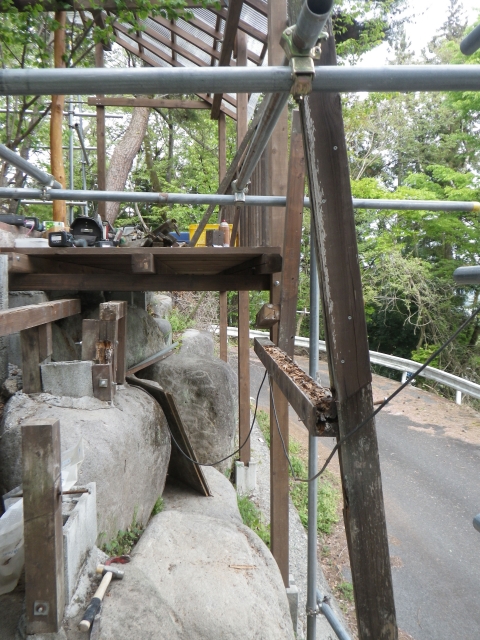

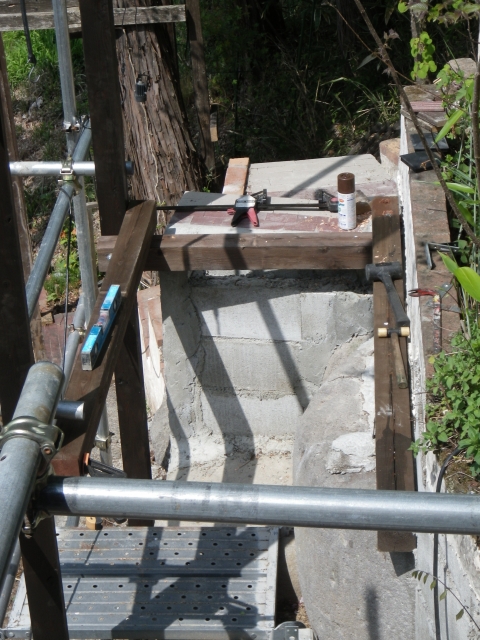

| 2本目の桁。石が邪魔になるので、山側に受けの支柱を立てる |

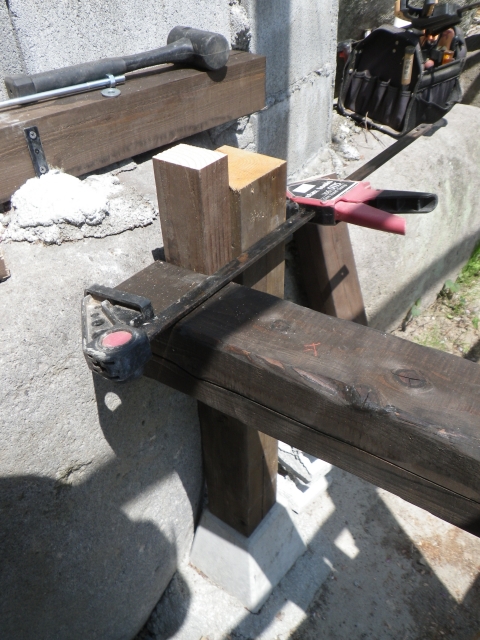

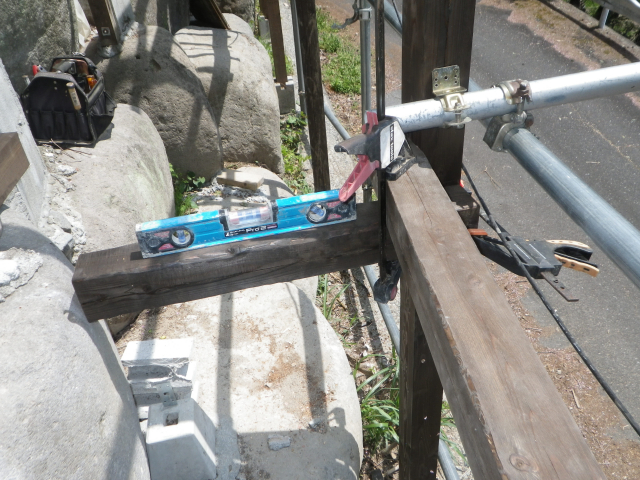

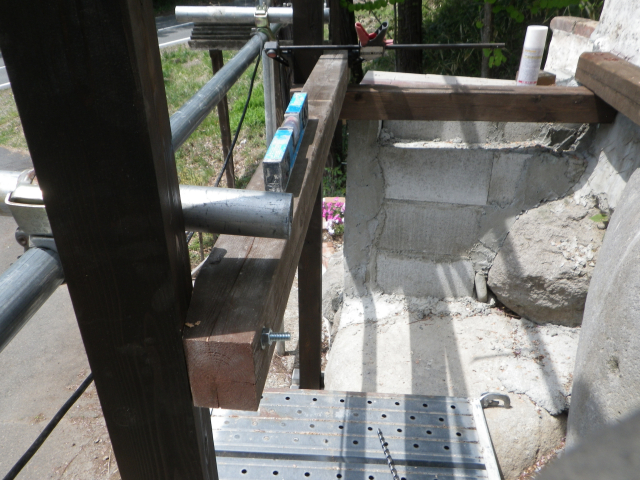

| 【11:47】桁の位置決め |

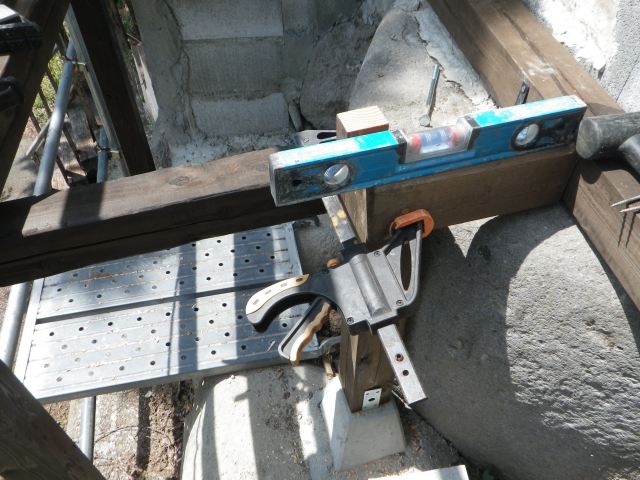

【11:53】 |

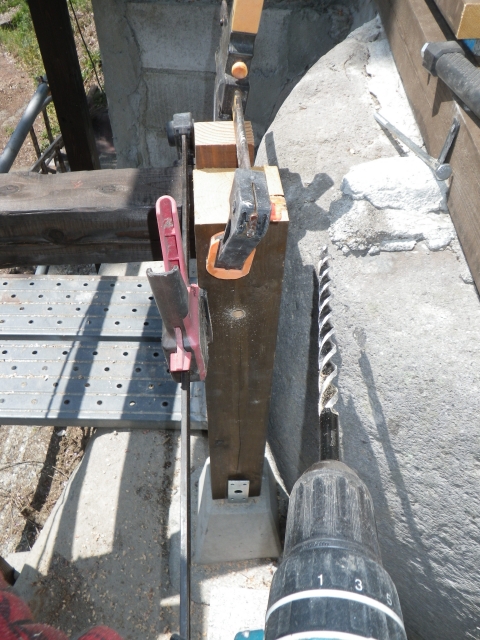

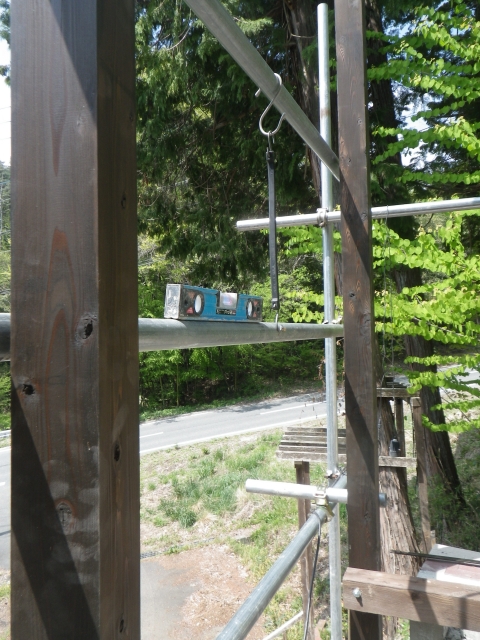

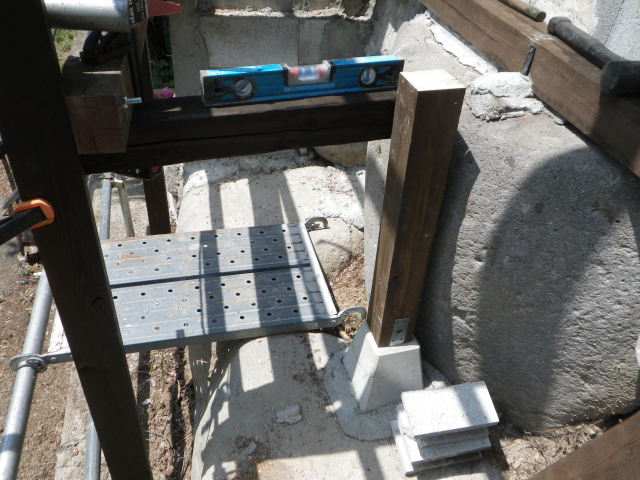

【12:01】山側支柱位置決め |

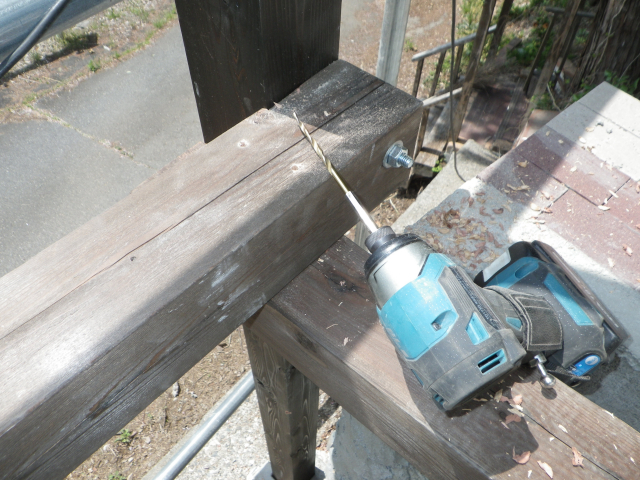

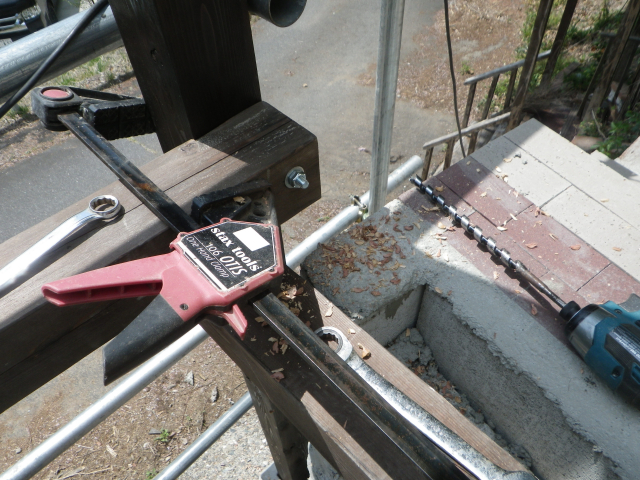

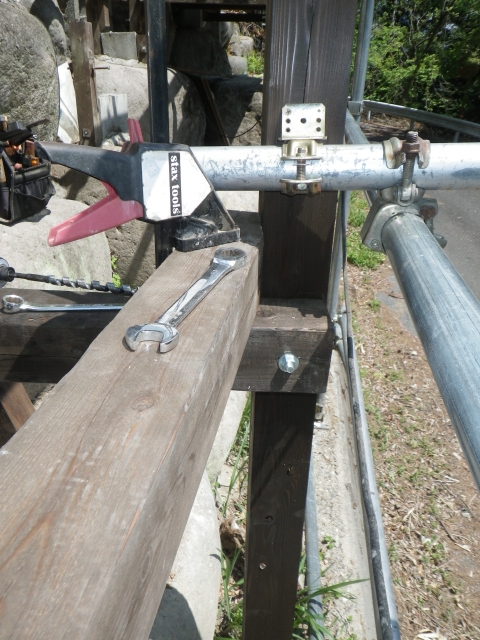

【12:22】道路側固定 |
 |
 |
 |
 |

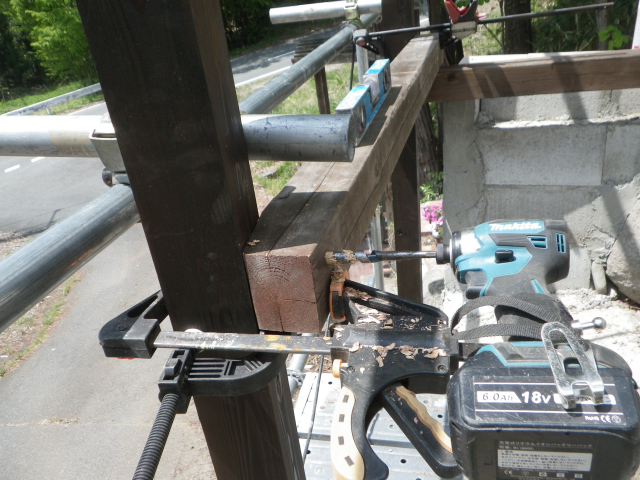

| 山側支柱にはスペーサー入れて固定 |

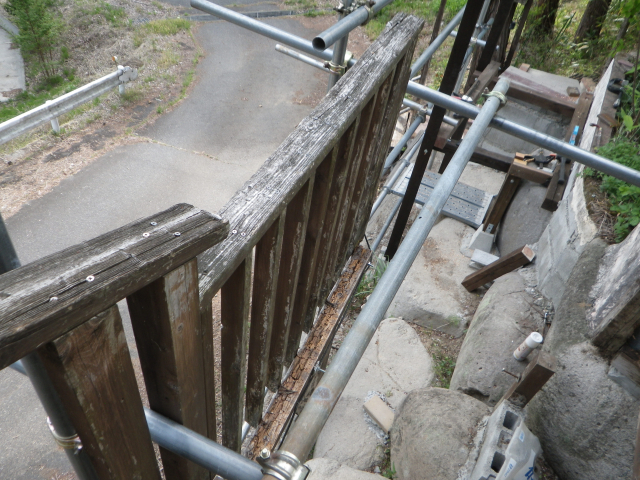

横方向は、山側の根太に固定 |
 |
 |
 |
 |

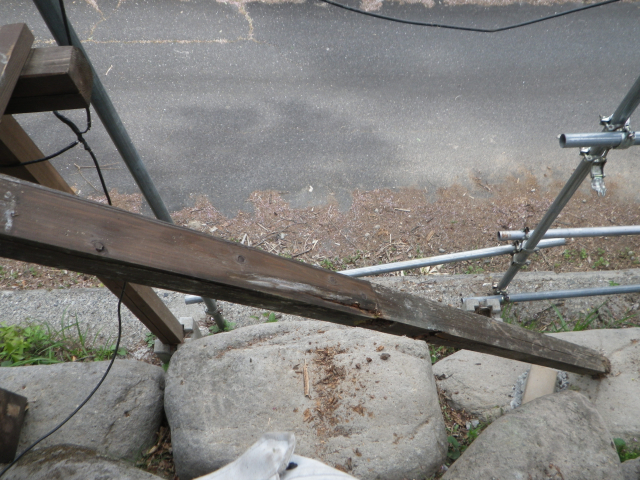

| 【13:00】無理やり感満載w |
 |
| 【15:12】 |
【15:14】 |
【15:17】 |
【15:24】 |
 |
 |
 |
 |
| 【15:26】 |
【15:32】 |
【15:37】 |

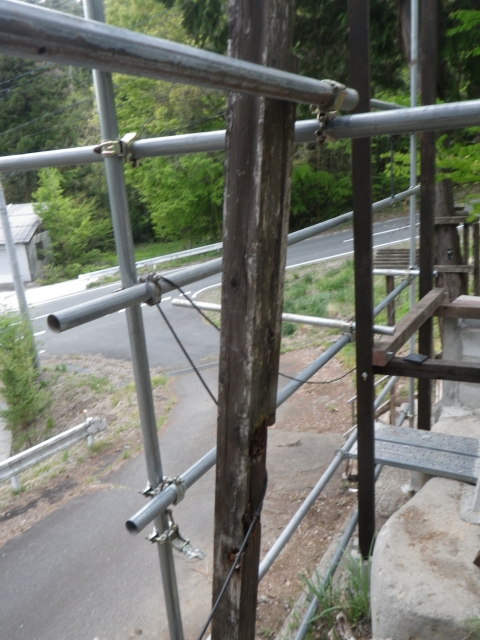

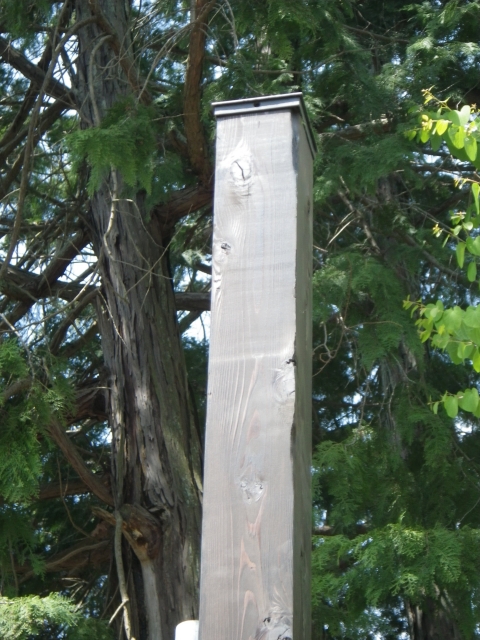

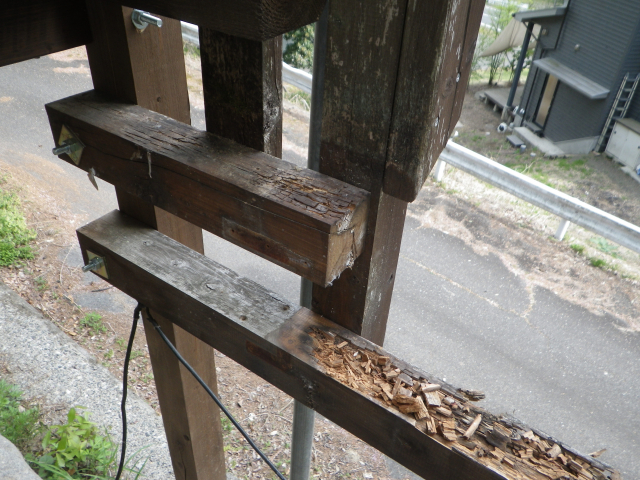

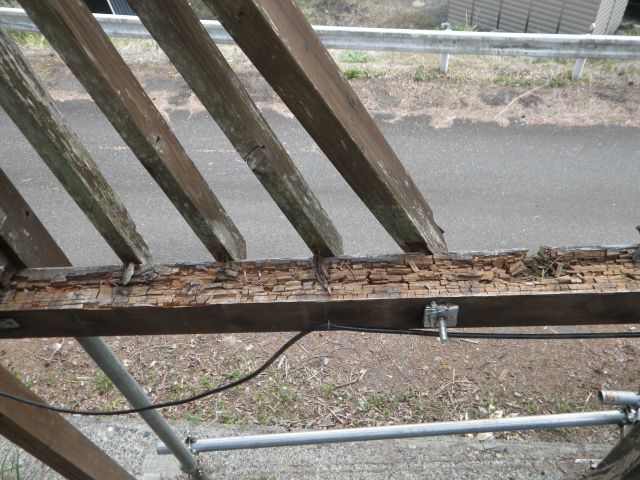

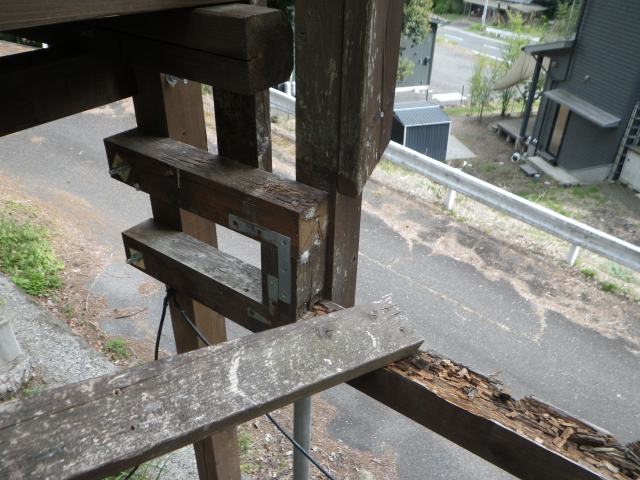

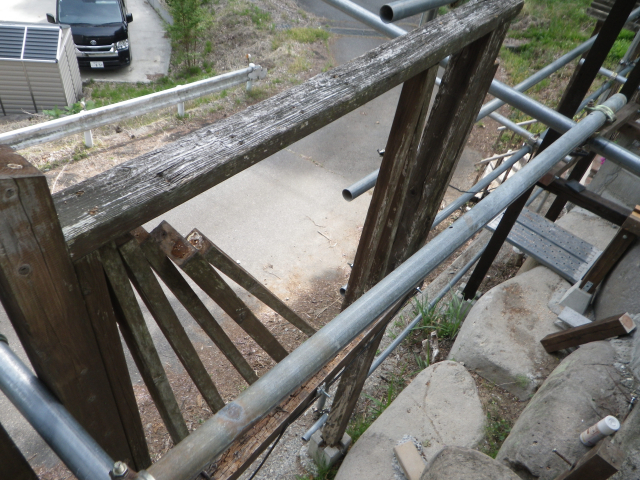

【15:40】旧柱抜く |
 |
 |
 |
 |

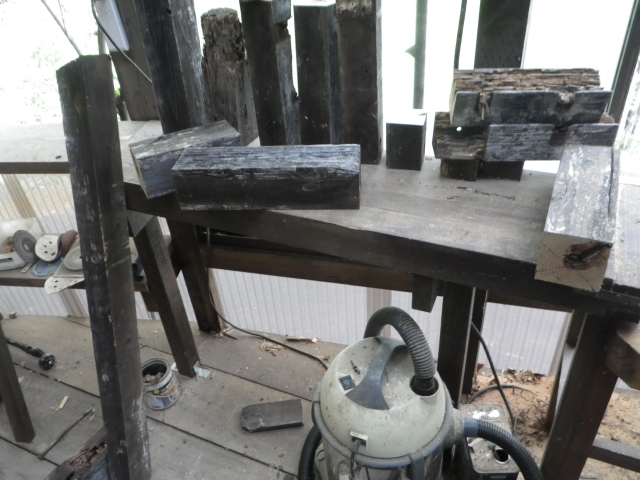

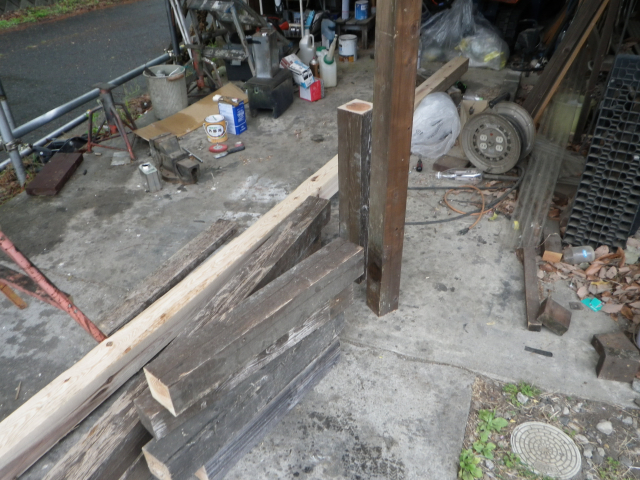

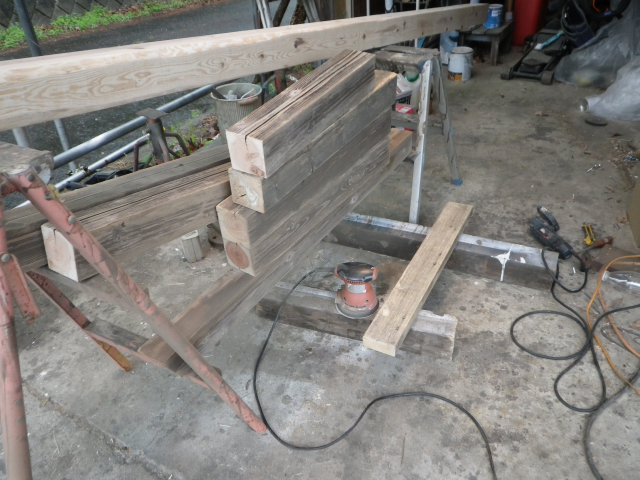

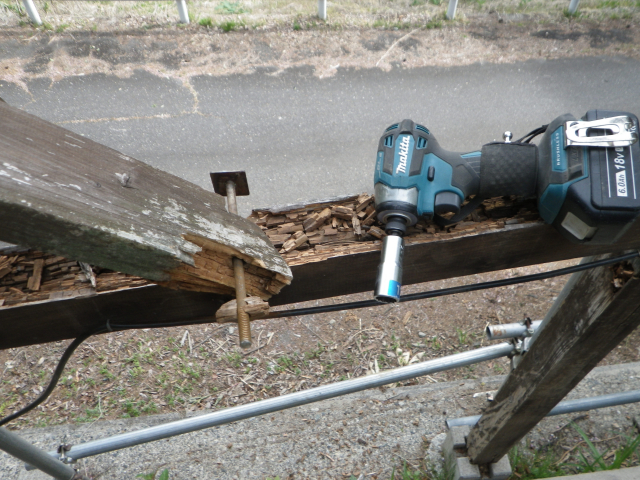

| 【15:57】解体材の処理 |

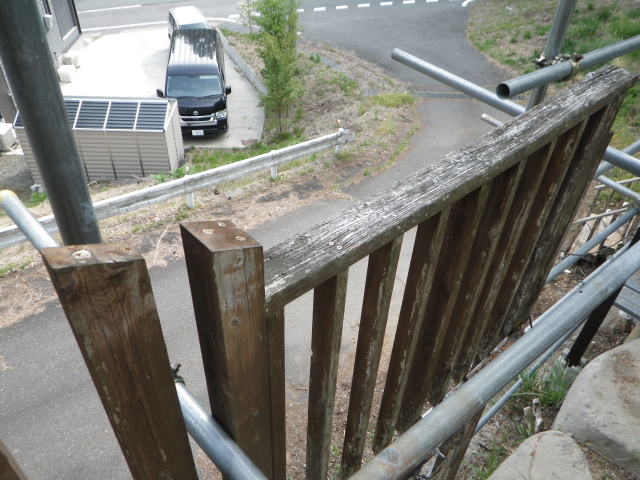

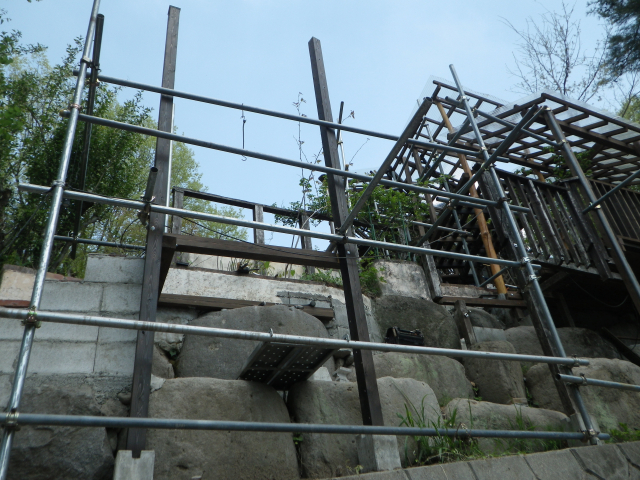

【16:49】外観 |
 |
 |

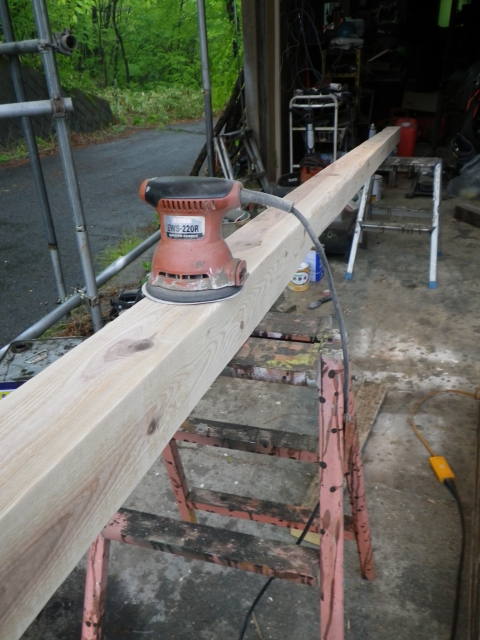

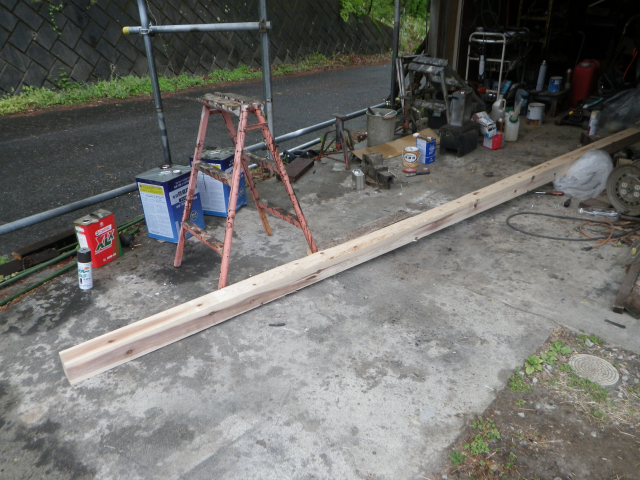

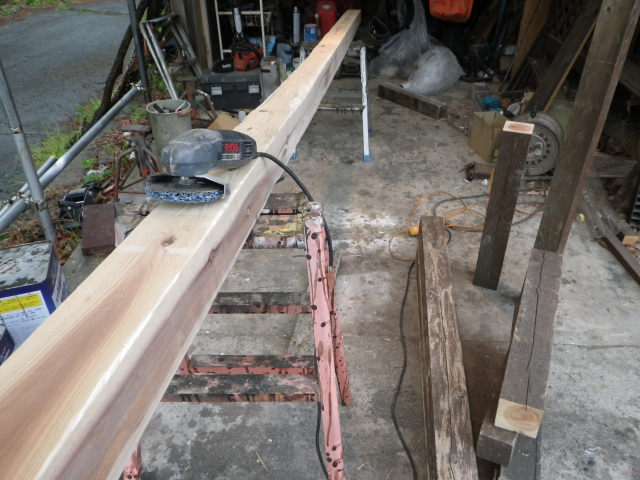

| 【10:03】 |
【10:15】 |
【10:28】 |
【10:35】 |
 |
 |
 |
 |
| 【11:01】 |
【11:34】 |
 |
 |
|
